施工准备→张挂钢丝网→墙面拉毛→吊垂直、套方、找规矩、做灰饼→浇水湿润→抹水泥护角→分层抹灰→洒水养护。

(1)施工准备
1)作业条件
a.砂浆配合比设计及原材质量报告要满足图纸设计要求。
b.抹灰工程必须在混凝土结构工程、砌体工程全部完成,经检查并办完隐蔽工程验收,并经有关部门验收合格。
2)基层处理
a.抹灰前检查墙体对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用水泥砂浆填塞密实,将凸出的墙面的灰浆刮净,凸出墙面不平整的部位进行剔凿。
b.抹灰前必须将管道穿越的墙洞、楼板洞设备管线洞等填嵌密实,将柱、梁等凸出墙面的混凝土剔平。
c.检查埋设的接线盒、电箱、管线、管道套管是否固定牢固,水电开槽部位应用水泥砂浆分层碾压密实,并沿开槽管线张挂一道钢丝网。
3)弹方正控制线

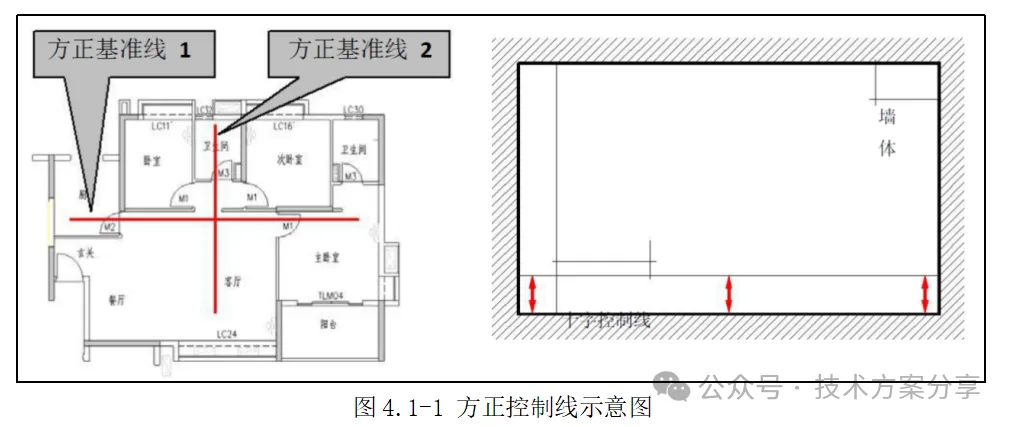

每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体30-60cm 范围内弹出方正度控制线,并做明显标识和保护。

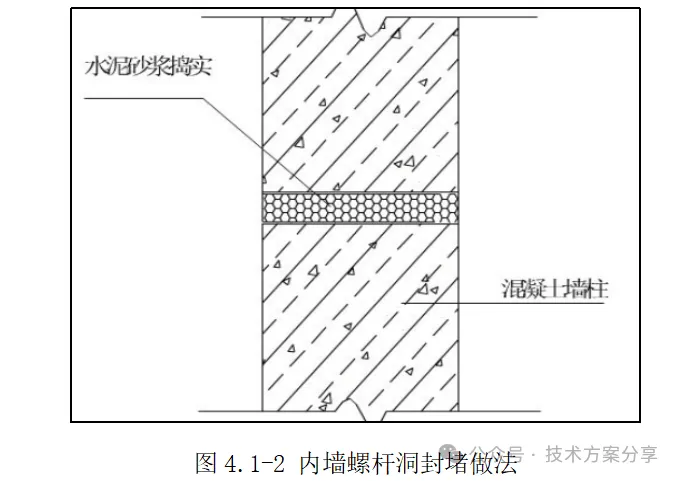

3)内墙螺杆洞封堵:将孔洞内遗留胶套管取出,处理干净后,用M20微膨胀水泥砂浆往螺杆洞内封堵密实,封堵后表面必须与墙面平齐,周围不得存在残渣及污染墙面。

(2)张挂钢丝网

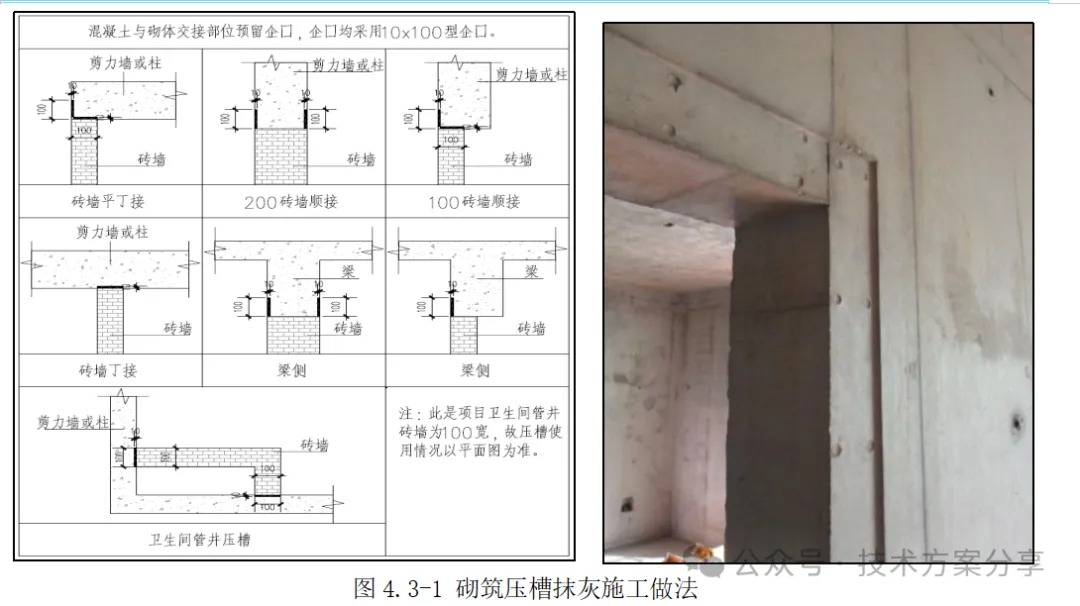

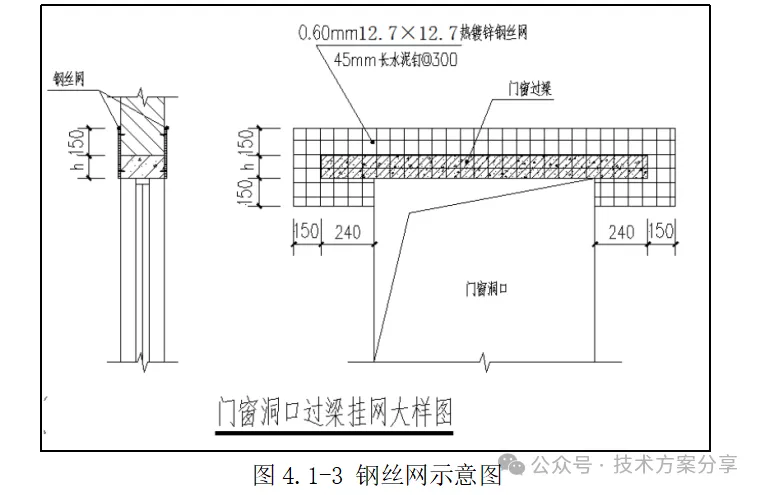

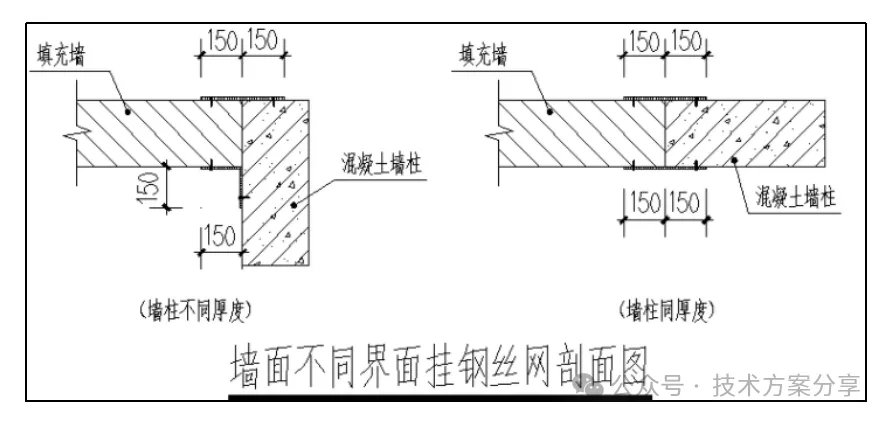

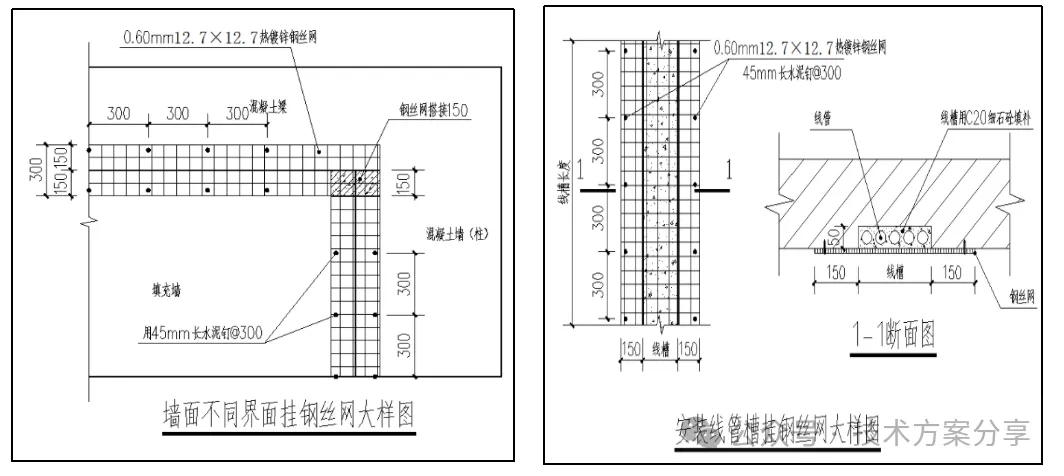

砌筑墙面与混凝土墙、两种材料的墙体交接处铺镀锌钢丝网,钢丝网要平整与墙体搭接150mm;挂网前砌体墙与结构间错台处应先用水泥砂浆顺平。钢丝网固定采用30mm水泥钢钉或铁钉锚入砼及砖墙内。锚钉间距不得大于500mm,并呈梅花形布置,砌体墙面埋管线处均应加铺300mm宽钢丝网。

若设计做法为墙面张挂玻纤网格布,交接处宜挂300mm宽耐碱玻纤网,耐碱玻纤网设置在基底抹灰底层,应在抹灰砂浆初凝前,网片铺挂在抹灰砂浆面层并压入砂浆内,达到“见格不见网”的效果。抗碱玻纤网的搭接宽度不小于100mm。
(3)墙面拉毛

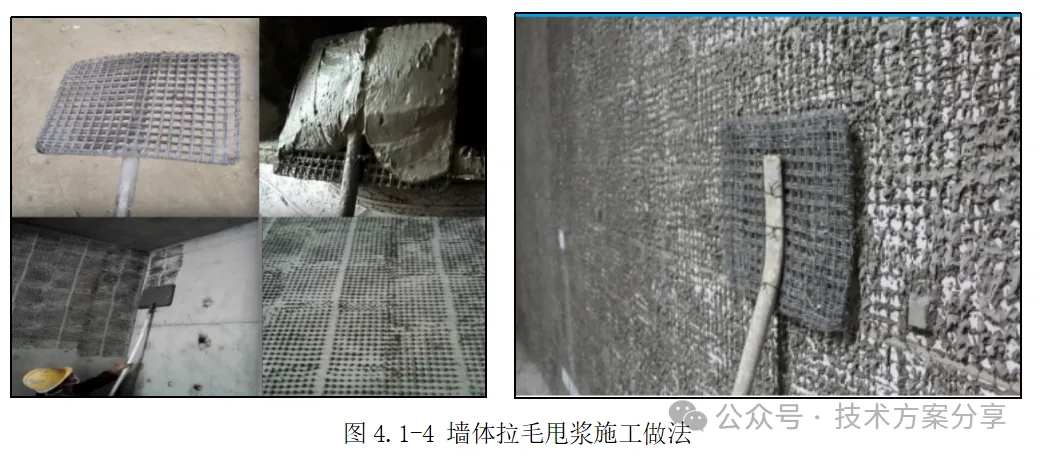

拉毛前基层清理干净,甩浆前2h对基层墙面浇水湿润,甩浆时墙面不得有明水。网拍采用φ0.4mm成品钢丝网8层叠加,网眼尺寸 10-12mm。网拍尺寸为250mmX350mm,将水泥浆均匀摊铺在拍浆器上,利用弹性自上而下往墙上拍浆,拉毛刺毛应均匀,不得太稀疏。甩浆完成后24h进行洒水养护,养护时间不得少于7d,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。建议甩毛浆液配合比:0.5公斤纤维素胶粉:50公斤42.5水泥。

(4)吊垂直、套方、找规矩、做灰饼

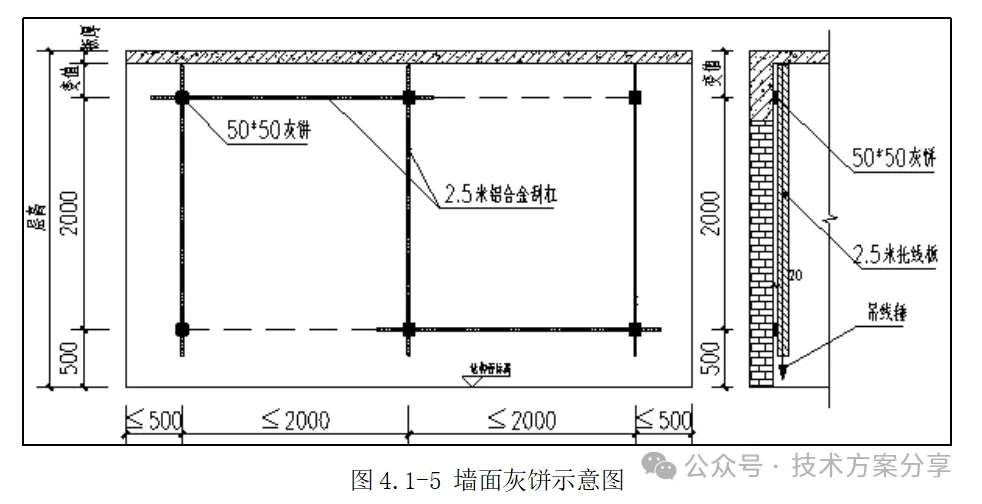

根据基层表面平整垂直情况,吊垂直、套方、找规矩,下步进行抹灰灰饼的制作,以确定墙面抹灰的厚度。灰饼一般用M5水泥砂浆抹成50mm见方形状。
1)吊垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+1米标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。
2)冲筋:内墙抹灰施工前分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层+50cm标高线控制,然后套方抹灰饼,并按灰饼冲筋,一般冲筋宽度为50mm。灰饼宜做成5cm见方,两灰饼距离1.2~1.5m,必须保证抹灰时刮尺能同时刮到两个以上灰饼,灰饼抹完后,水电根据灰饼高度安装埋设电盒、预埋水管等。当墙面高度小于3.5m时宜做立筋,当墙面高度大于3.5m时宜做横筋。

(5)浇水湿润
一般在抹灰前2天,用软管或胶皮管顺墙自上而下浇水湿润,对于蒸压灰砂砖、普通混凝土砖墙面,应充分浇水均匀润透,每天宜浇水两次,水应渗入墙面内10~20mm,其含水率不宜超过20%,混凝土墙面浇水湿润,但不得有明水。
(6)抹水泥护角

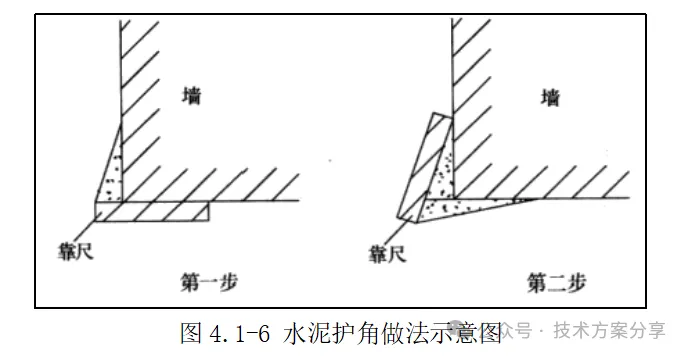

水泥护角:用M20水泥砂浆做暗护角,护角高度不应小于2000mm,两侧宽度不应小于50mm。(当洞口高度低于2000mm,按实际尺寸施工),护角应整齐、光滑。在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。抹完后去掉八字靠尺,用速水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。

水泥窗台:先将窗台基层清理干净,采用M20水泥砂浆收口,待面层达到初凝后,浇水养护2~3d,窗台下口抹灰要平直,没有毛刺。
(7)分层抹灰
一般情况下充筋完成2h 左右可开始抹底层砂浆,抹前应先抹一层薄灰,要求将基体抹实,抹时用力压实,使砂浆挤人细小缝隙内,接着分层装档,用木杠刮找平整,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑平整、顺直。
抹灰层的平均厚度应符合设计要求:通常各构造抹灰各层厚度宜为5~7mm,抹石灰砂浆和水泥混合砂浆时每遍厚度宜为7~9mm,当设计无要求时,抹灰层的平均总厚度不得超过25mm。
面层抹灰:底层砂浆抹好后,第二天即可最外面层砂浆,首先应将墙面湿润,弹好分格线,粘分格条,抹面层砂浆,面层砂浆通常采用5mm厚防水抗裂水泥砂浆。底灰抹完后,再从上往下抹面层抗裂砂浆时,应先注意检查底层灰是否有空鼓现象,如有空裂现象应剔凿返修后再做面层。待表面无明水后,用刷子蘸水轻刷一遍,以保证面层抹面的颜色一致,减少和避免收缩裂缝。

用水泥砂浆和水泥混合砂浆抹灰时,应待前一抹灰层凝结后方可抹后一层。底层的抹灰层强度不得低于面层的抹灰层强度。

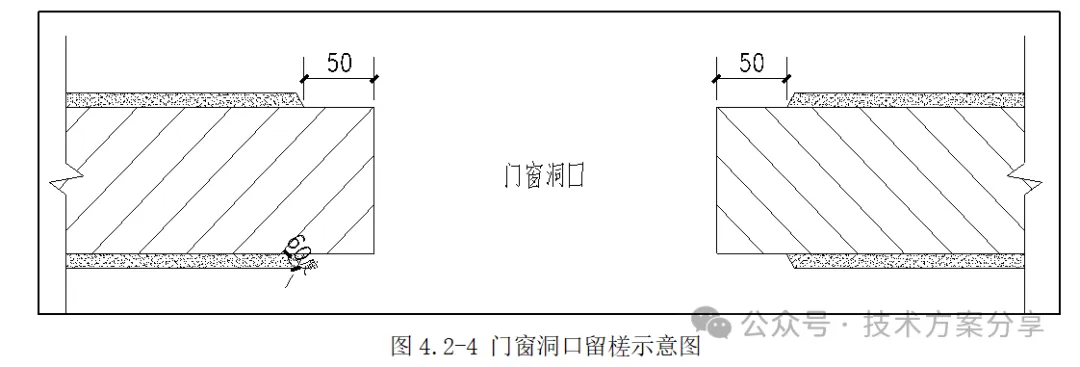

门窗、电箱洞口等抹灰甩茬处,距离洞口边50mm,留45°斜茬,切齐,做到整齐规整。

(8)养护
抹灰表面应光滑、洁净、接槎平整,抹灰完完初凝后及时喷水养护,养护时间不少于5天,每天浇水不少于2次。室内抹灰工程施工的环境温度不应低于+5℃。

基层处理→铺挂钢丝网→墙面拉毛→吊垂直、拉通线、抹灰饼→浇水湿润→分层抹灰→设置分隔缝 →养护。
(1)基层处理
1)加气混凝土砌体其本身强度较低,孔隙率较大,在抹灰前应对松动及灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。将墙面凸出部分或舌头灰剔凿平整,并将缺棱掉角、坑凹不平和设备管线槽、洞等同时用砂浆整修密实、平顺。用托线板检查墙面垂直偏差及平整度,根据要求将墙面抹灰基层处理到位。

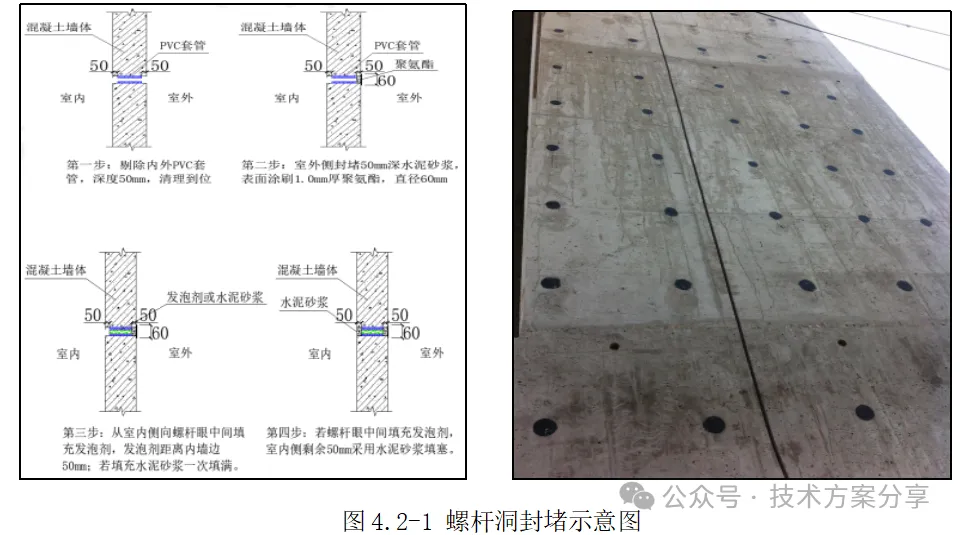

2)螺杆眼封堵前,孔内PVC套管应进行清理,往螺栓孔中间填塞发泡,深度不少于5cm;螺杆孔两侧填塞微膨胀水泥砂浆;在外墙一侧涂刷一层1.0mm厚聚氨酯防水涂料,防止雨水渗漏。要求在涂刷聚氨酯防水涂料前进行垂直、水平弹线,以提升效果,具体操作示意图如下:
螺杆洞进行封堵后,混凝土墙面用钢丝刷满刷一遍并除去表面浮灰;表面光滑的部位应凿毛,洒水湿润墙面,基面清理验收后涂刷界面剂。

(2)张挂钢丝网
不同材料基体结合处要挂300mm宽镀锌钢丝网,搭接宽度每边150mm。当抹灰总总厚≥35mm 时应在中间层附加一道钢丝网,外墙挂网采用保温钉将铁丝网钉在墙上,具体施工构造要求同内墙。(若设计做法为墙面张挂玻纤网格布,应在抹灰砂浆初凝前,网片铺挂在抹灰砂浆面层并压入砂浆内,达到“见格不见网的效果)
(3)墙面拉毛
拉毛前基层清理干净,甩浆前2h对基层墙面浇水湿润,甩浆时墙面不得有明水。网拍采用φ0.4mm成品钢丝网8层叠加,网眼尺寸 10-12mm。网拍尺寸为250mm×350mm,将水泥浆均匀摊铺在拍浆器上,利用弹性自上而下往墙上拍浆,拉毛刺毛应均匀,不得太稀疏。甩浆完成后24h进行洒水养护,养护时间不得少于7d,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。建议甩毛浆液配合比:0.5公斤纤维素胶粉:50公斤42.5水泥。
(4)吊垂直、上下拉通线、抹灰饼

1)沿外立面高度方向每隔1.5~2m自屋面往下采用16#铁丝吊挂通线,在立面门窗洞口边及外出阳台、飘板边必吊挂通线。根据找平层厚度及墙面垂直度,沿竖横向每隔1.5~2m×1.5~2m距离打灰饼,灰饼用M20水泥砂浆抹成,其大小宜为50mm见方块体。门窗口上沿、窗台及柱子应拉通线,做好灰饼及相应的标志。

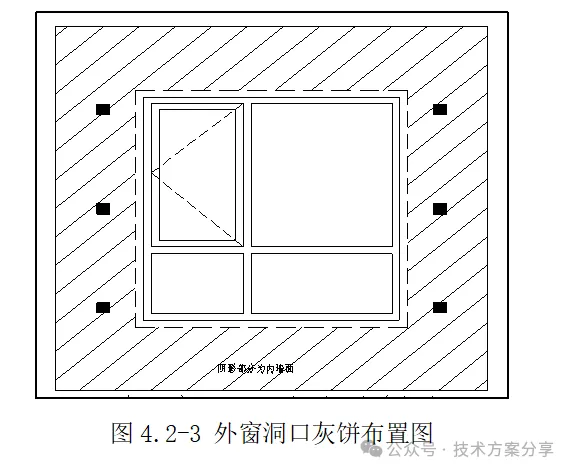

抹灰饼:灰饼宜做成 5cm 见方,两灰饼距离不大于 1.2~1.5m,必须保证抹灰时刮尺能同时刮到两个以上灰饼。操作时应先抹上灰饼,再抹下灰饼。抹灰饼时应根据抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。

(5)浇水湿润
将墙面浮土清扫二次,分数遍浇水湿润。一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润。混凝土墙面抹灰前应浇水湿润,但不得有明水。蒸压加气块墙体应提前两天喷水湿润,砌体表面湿润深度宜为10~20mm,其含水率不宜超过20%,墙面不得有明水。
(6)外墙抹灰
采用M20水泥砂浆(掺5%防水剂)分层抹灰。有保温外墙抹灰厚度为15mm,分两次施抹,待底层会七成干后在进行面层抹灰施工。分层抹灰每层厚度控制在5~7mm为宜。每层抹灰不宜跟的太紧,以防收缩影响质量。
抹灰应从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆(前一日打底, 第二天罩面为宜)。应注意在抹面层以前,先检查底层砂浆有无空、裂现象,如有空裂应剔 凿返修后再抹面层灰;另外注意应先清理底层砂浆上的尘土、污垢并浇水湿润后,方可进行面层抹灰。
滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面等部位,其上面应作出流水坡度,下面应作出滴水线(槽)。
(7)施工缝及分隔缝

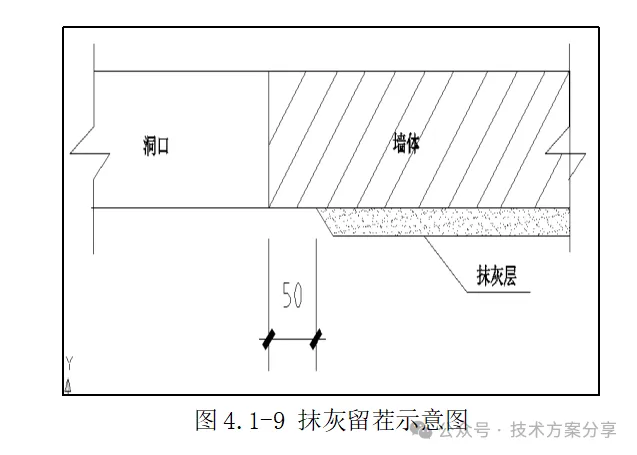

外墙门窗等部位收口需等副框塞缝完成之后才能进行,所以需要在门窗洞口处预留施工缝。抹灰施工施工时在离门窗洞口结构边50mm处预留施工缝,将已完成的抹灰层边缘切成与墙面成60度角的槎口。内墙直接将洞口抹上。见下图:

另外外墙大面抹灰施工缝应留置在分格缝、墙面阴角、水落管背后或独立装饰部分的边缘处,每个分块应连续作业。

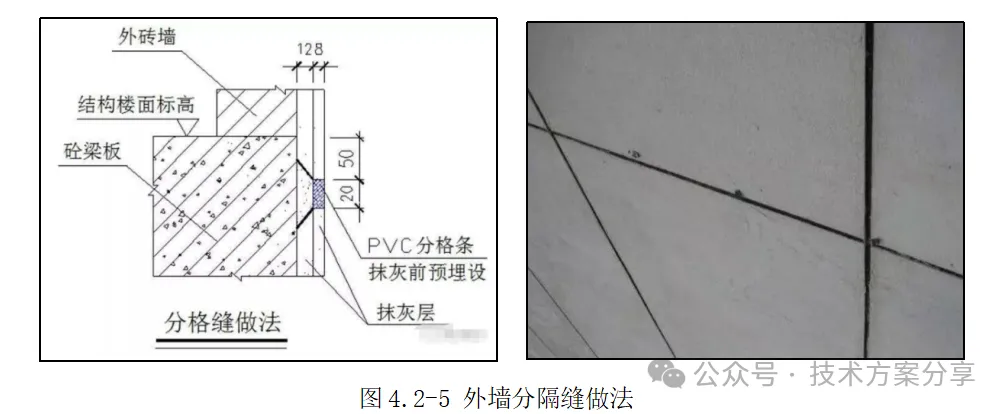

外墙分隔缝:外墙抹灰的分格缝采用专用的槽形分格条,嵌在抹灰中来进行分缝。一般分格缝宽度不小于15mm,深度不小于10mm(或至结构层),分隔面积宜为20m2,每层均设置;根据提供的标高控制点,拉设水平及竖直通线,分格缝埋设要横平竖直,粘结牢固,抹灰完成后要擦拭干净。

(8)养护
抹灰表面应光滑、洁净、接槎平整,抹灰完完初凝后及时喷水养护,养护时间不少于5天,每天浇水不少于2次。

铝膜设置企口为免抹灰,在混凝土墙上设置企口,企口尺寸为100*15mm,当砖墙砌筑时,首先应该弹线,砌体墙边线应往里面退抹灰层的距离,与企口边线平齐,在企口与砖墙交接处抹灰挂钢丝网,砌体墙抹灰后整个墙面与剪力墙混凝土面平齐,达到铝膜免抹灰效果。

在墙面抹灰之前将外窗按要求安装,用来固定外窗的铁件安装后厚度应小于抹灰层厚度,安装铁件不得裸露于抹灰层表面。
(1)根据施工图纸设计要求,为方便于窗户塞缝及防渗漏,窗户安装后需要对四周窗台进行砂浆收口,并进行排水防渗漏措施,具体如下:
1)在所有窗台四周均用20mm厚M20干硬性砂浆(加5%防水抗裂剂)补平,若塞堵空隙超过5cm,则应用细石混凝土填堵,抹灰时紧贴窗侧面钉窄木条,保证抹灰顺直。

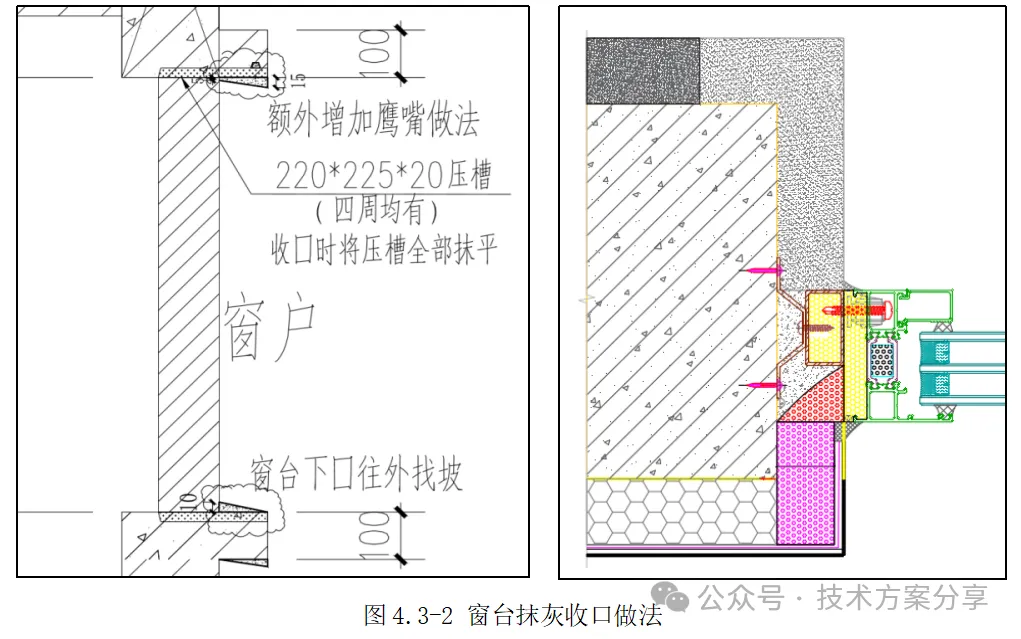

2)为防止外窗渗漏及保证排水效果,在窗户上口外檐压槽下增加一道抹灰鹰嘴,内侧压住窗框5mm,向外做排水坡,竖向高低差为10mm;另外窗台下口外檐砂浆收口时,均向外找坡排水。

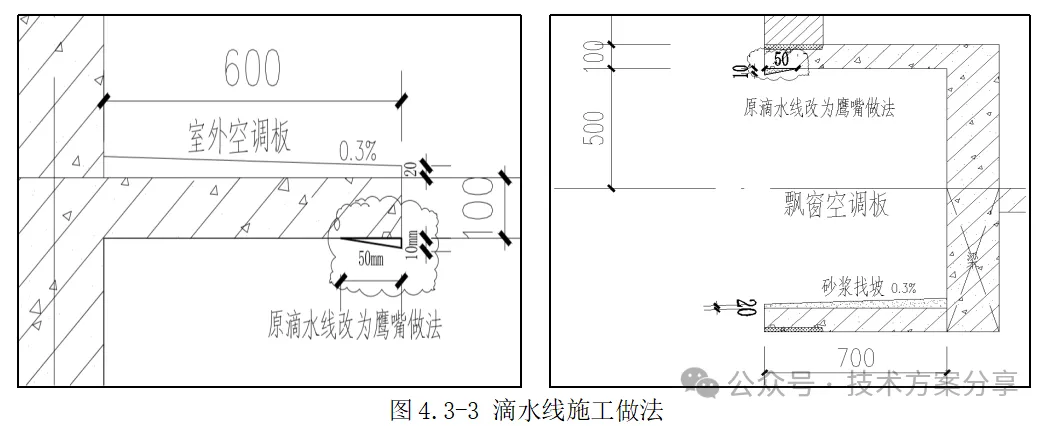

3)由于空调板及飘窗板下底面一般为免抹灰,为保证排水效果,在生活阳台及空调板顶棚外檐下额外增加一道抹灰滴水线,抹灰往顶板内延伸50~60mm,向外做排水坡,竖向高低差为10mm,滴水线顺直,具体详见下图:

空调板及飘窗表面做法:将结构板清理干净,用WP M20水泥砂浆掺5%的防水剂找坡3‰(最薄处20mm),坡向外侧。

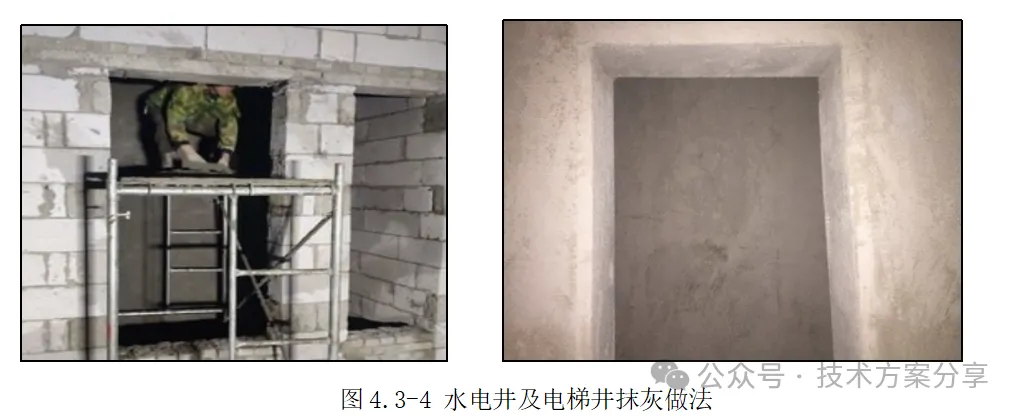

(2)水电井及电梯井道抹灰做法
1)电梯井道抹灰保证材料比例准确、搅拌均匀,提高抹灰的强度和粘结力。
2)电梯井道抹灰时,井道四周的墙角处、电梯导轨梁与砌体交接处,必须按要求压入钢丝网或玻璃纤维网格布,再进行面层抹灰,确保交接部位不开裂。
3) 电梯井道抹灰随砌随抹,电梯门和预留洞口四周也要按要求玻璃纤维网格布用做加强。
4)水电管井砌筑过程中,将抹灰材料均匀分层抹到水电管井壁上,保证水电管井壁整齐平滑,做到随砌随抹到成品。严格控制砌筑垂直平整度,防止抹灰层厚度过厚,后期产生开裂。
5)当水电井道底灰找平后,把机电设备的箱、槽、孔洞口周边的砂浆杂物清理干净,使用C20细石混凝土填补,修抹平齐、方正、光滑。

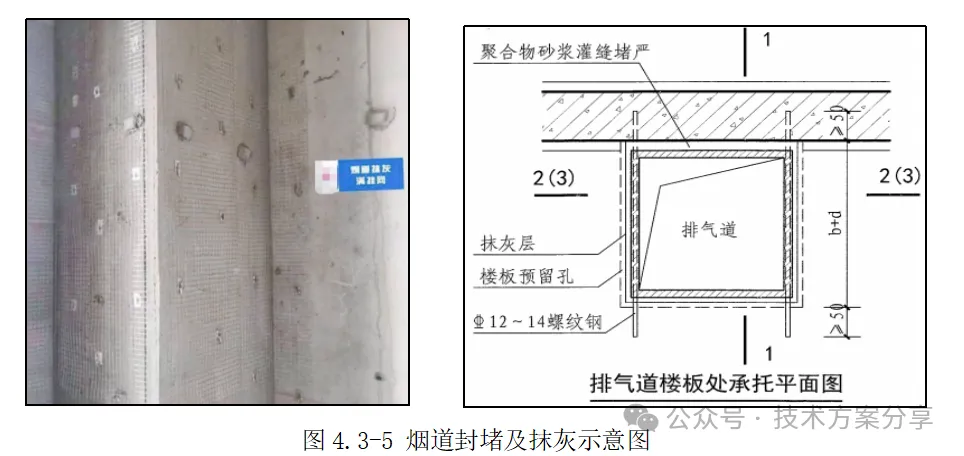

烟道表面抹灰时,烟气道与墙面转角交接处铺设钢丝加强网,搭接宽度100mm,防止开裂。 应在上、下两根排气道管体接缝处涂抹水泥砂浆。排气道与楼板预留孔洞之间的缝隙应用具有耐火性能的C20混凝土填实。排气道与墙面的缝隙,应用耐火水泥砂浆填实。

(1)对入户门、防火门、外窗、防火窗、推拉门等需要二次收口位置,明确收口尺寸,明确梁侧和梁底抹灰分界线,所有墙体抹灰范围应至板底,不得漏抹。

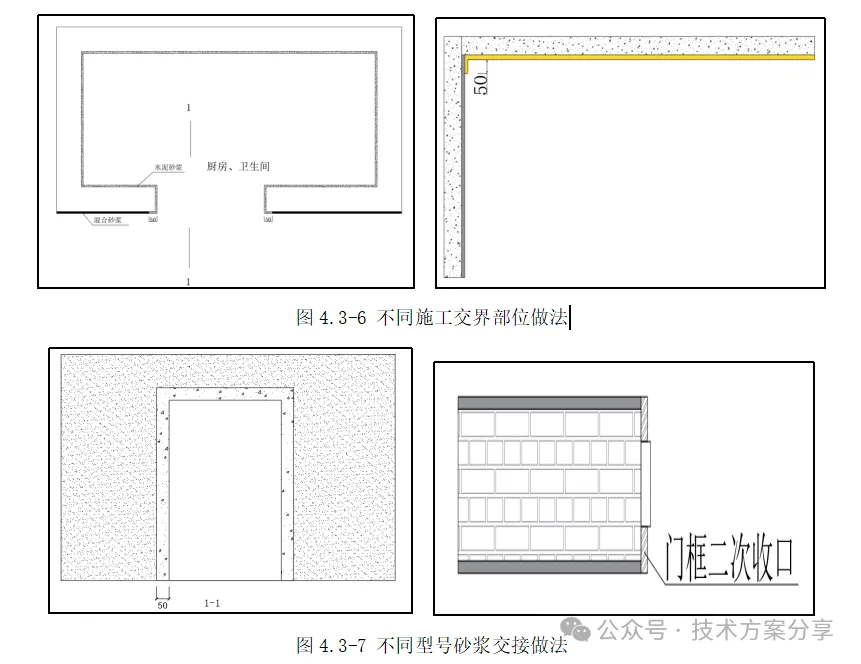

(2)不同材质砂浆进行交界处采用翻边处理,翻边外扩50mm(高标号往低标号翻边),墙面与顶棚部位交界处施工方法:先进行墙抹灰,再进行顶棚腻子施工,顶棚腻子需下挂50mm。
(3)门框部位抹灰:门框部位抹灰留设垭口;门框安装后,进行二次抹灰。禁止塞砖抹灰,若门框安装后距门洞间距过大则跟换门框重新施工。

墙面抹灰之前根据室内高度和抹灰现场的具体情况,提前准备好抹灰操作架或搭设脚手架,架体离墙面及墙角200-250mm,铺好脚手板后,距顶板约1.8m,以利于操作。
根据抹灰高度进行操作架体使用,具体划分如下:
表4.4-1 操作架搭设参数
序号 | 墙体抹灰高度 | 架体类型 | 具体措施 |
1 | 高度小于3m | 门式操作架 | 由分包单位自行购进,使用前项目验收,移动时上方不得站人 |
2 | 高度小于5m | 移动操作架 | 由分包单位自行购进,使用前项目验收,移动时上方不得站人 |
3 | 高度在5m-8m时 | 搭设钢管脚手架 | 采用三排落地式脚手架,底部设置斜撑 |
4 | 高度>8m时 | 搭设钢管脚手架 | 需进行专项设计 |
(1)移动式操作平台

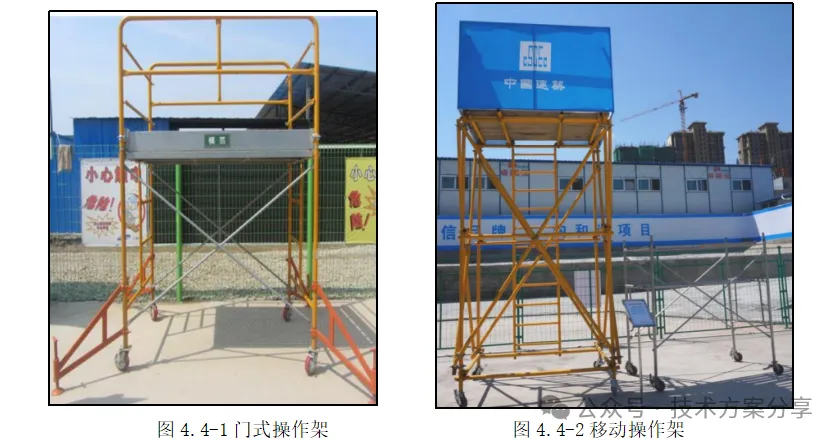

当抹灰高度小于3m时采用门式操作架施工,当抹灰高度3m<h≤5m时采用移动操作架施工,由分包单位自行购进,经项目部验收后方可使用,具体标准见《施工现场临时设施标准化图集》。

(2)钢管操作架平台

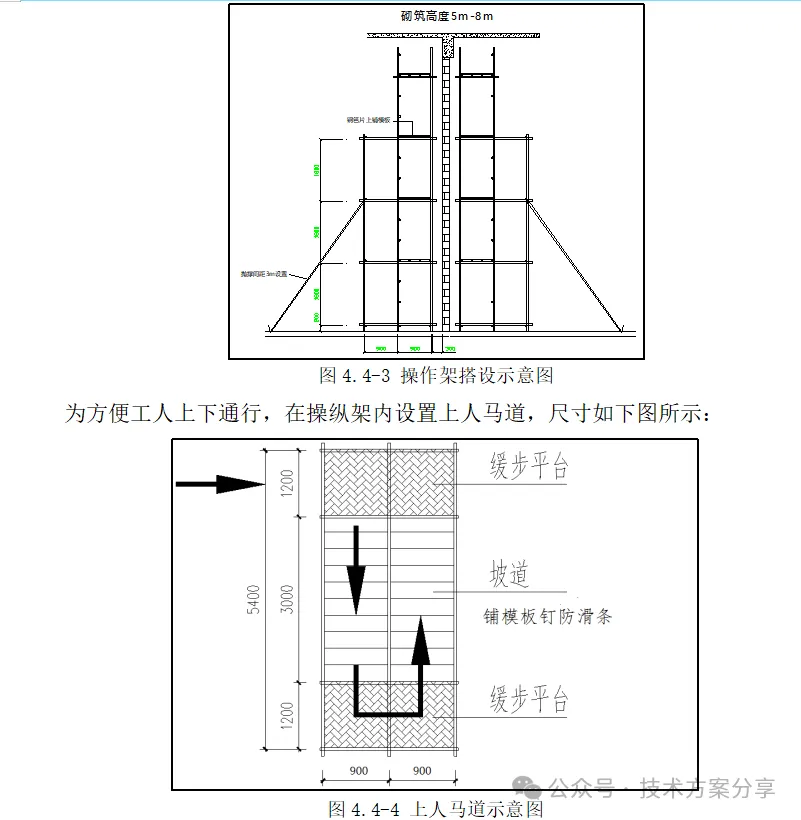

当抹灰高度大于5m时采用搭设钢管操作架平台,操作架体立杆横距为0.9m,距离墙0.3m,立杆纵距(延墙体长度方向)为1.5m,步距为1.8m。每隔3跨设置一道剪刀撑,剪刀撑从下到上连续设置。每步架体均涉及砌筑作业,加设两根大横杆,上铺钢笆片使用铁丝绑紧,钢笆片上铺设一层模板,作为临时堆放材料及工人行走使用。
脚手架在混凝土柱处进行抱柱,抱柱时隔步设置;在每步外侧立杆内,加设两道拦腰杆。上砖平台搭设时,立杆需全部进行与砌筑架体相连,垂直于架体的水平杆需全部与架体相连。

(1)剪刀撑
剪刀撑随立杆、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置,全部采用单杆通长剪刀撑。
剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45°~60°之间。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的杆件连接采用搭接,其搭接长度≥100cm,并用不少于3个旋转扣件固定,端部扣件盖板的边缘至杆端的距离≥10cm。
(2)脚手板
本工程脚手板采用钢笆片+木模板,两端设直径为4mm的镀锌钢丝箍两道。每步脚手架增设两道纵向水平杆,设置在横向水平杆上部,脚手板设置在纵向水平杆上,并在两端8cm处用直径14号镀锌钢丝箍绕2~3圈固定。钢笆片搭接长度不小于100mm,木模板平铺。拐角处两个方向的脚手板重叠放置,避免出现探头及空挡现象。
(3)防护栏杆
施工过程中脚手架每步外排增加两道栏腰杆,保证水平杆间距小于等于600mm。
(1)外架拆除前,工长要向拆架施工人员进行书面安全交底工作,交底要有接受人签字。
(2)拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行安全交底,交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。
(3)拆架前在作业高度及作业面拉设警戒线,设专人监护,没有安全员工长在场,不准拆除。
(4)架子拆除程序应由上而下,按层按步拆除。先清理架上杂物,如脚手板上的砌块、等材料。按拆架原则先拆后搭的杆子。剪刀撑、拉杆不准一次性全部拆除,要求主杆拆到哪一层,剪刀撑、拉杆拆到哪一层。
(5)拆杆和放杆时必须由2—3人协同操作,拆大横杆时,应由站在中间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具。
(6)运至地面的构配件应及时检查、整修与保养,并按品种、规格随时码堆存放。
